Förstärkning av VA-nätet i bostadsområdet Slottsbrinken

Det befintliga VA-nätet i bostadsområdet Slottsbrinken är i dåligt skick och behöver bytas ut för att vi ska kunna säkerställa en pålitlig försörjning av rent vatten och effektiv avloppsinfrastruktur. En viktig del i arbetet är bland annat att lägga en ny dagvattenledning för att möjliggöra hållbar dagvattenhantering som täcker framtida behov.

Information

2025 01 10

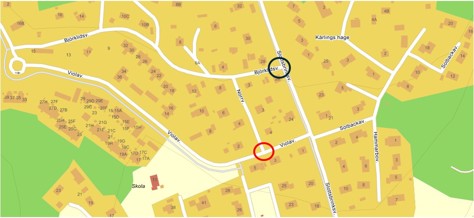

På grund av rådande väderförhållanden och påföljande trafiksituation har vi beslutat att öppna upp vägen genom Violavägen–Ryborgsvägen (se karta här) för att minska trycket på vägen genom Västra Viggeby. Den alternativa vägen planeras hållas öppen i minst en månad. Vi är medvetna om att flera bilar har fastnat på vägen, och vi har gjort vårt yttersta för att åtgärda detta genom att sanda upp till fyra gånger om dagen samt ploga regelbundet den senaste veckan.

Trots detta förblir vägen utmanande, särskilt med de snabbt växlande temperaturerna. Vi vill uppmana alla att anpassa sin körning efter rådande förhållanden och sänka hastigheten rejält. Vi vill också påminna om att använda de avsedda mötesplatserna för att underlätta framkomligheten och säkerställa säkerheten för alla.

Vi arbetar aktivt med att förbättra trafiksituationen för att underlätta för både boende och trafikanter. Tack för er förståelse och ert samarbete!

2024 12 18
Information till boende på Slottsbrinksvägen
Under ledigheten planerar vi att tillfälligt öppna Slottsbrinksvägen för biltrafik. Omledningen för gående kvarstår som tidigare. Detta görs för att underlätta trafiksituationen under ledighetsperioden. Slottsbrinksvägen öppnas upp fredagen den 20:e kl. 16:00. Vi vill tacka er för ert tålamod under den tid som arbetet pågått.

Observera att öppningen av Slottsbrinksvägen är temporär. Vägen kommer att stängas igen 7/1 kl 07:00 för att möjliggöra färdigställandet av de pågående arbetena. Vår ramavtalsentreprenör, Spectra Mark och Anläggning AB, kommer att fortsätta med arbetet som redan har påbörjats.

Gällande resterande arbete på Slottsbrinksvägen pågår just nu en förhandling. Konkursboet har för avsikt att färdigställa projektet. I dagsläget är planen att arbetet på Slottsbrinksvägen ska vara färdigställt sommaren 2025 enligt gällande tidplan. Det är dock svårt att ange en exakt tidsram för enskilda delar av arbetet innan konkursboets entreprenör har etablerat sig och uppdaterat tidplanen.

Tack för er förståelse och ert tålamod!

2024 12 09
Vi arbetar intensivt för att undvika att arbetet står stilla och håller idag ett startmöte med en ny entreprenör. Planen just nu är att arbetet återupptas redan på onsdag 2024 12 11.

Vi har stor förståelse för det besvär och den eventuella frustration som detta för med sig. Vi vill dock betona att vår främsta målsättning är att kunna fortsätta arbetet som planerat och kommer att hålla dig uppdaterad här på hemsidan. Tack för ditt tålamod!

2024 12 06
Vi kan bekräfta att vår entreprenör Mälardalens Spår & Anläggning AB befinner sig i processen att ansöka om konkurs. Vi arbetar nu aktivt med att skyndsamt upphandla en ny entreprenör som kan ta över och fortsätta arbetet.

Under upphandlingstiden har Sevabs driftenhet övervakning av projektet för att säkerställa att befintliga funktioner och drift fungerar som de ska. Drift och underhåll av vägarna i området kommer att utföras av våra övriga upphandlade leverantörer och vägarnas skick kommer därför inte att påverkas negativt av konkursen.

Statusuppdatering

2025 01 07
Idag har Slottsbrinksvägen åter igen stängts för biltrafik och arbete har påbörjats med att ansluta kunder till den nya ledningen. Det innebär kortare vattenavstängningar för boende utmed Slottsbrinksvägen 14 A-21, Överbyvägen 1 A, Hammarbovägen 4 och 10. Vår entreprenör kommer att knacka på hos berörda och meddela de som är hemma.

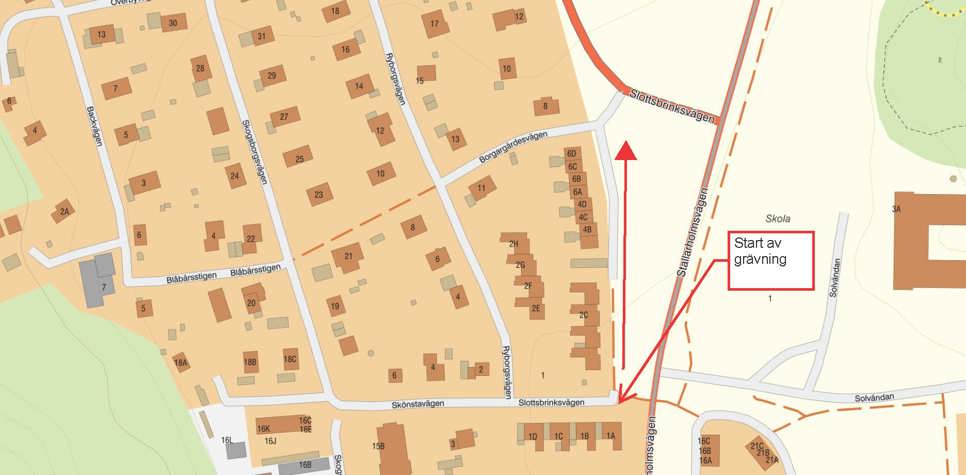

Dessutom påbörjas grävning för VA-ledningen mellan Slottsbrinken och Hammarbovägen, vilket orsakar byggtrafik i området.

2024 11 28
I början av nästa vecka kommer Violavägen öppnas för trafik igen och Slottsbrinksvägen kommer att stängas av enligt TA-plan. På måndag tar vi vattenprov 2 och efter godkända prover påbörjar vi servisinkopplingar samt elarbeten.

2024 11 21
Arbetet med förstärkning av VA-nätet fortsätter enligt planerna. Vi fortsätter schakt och rörläggning på Violavägen. Under kommande vecka utför vi vattenprover och efter godkända provresultat påbörjas servisinkopplingar samt elarbeten för att sedan återställa Slottsbrinksvägen.

2024 11 15
Rörläggningen har nu nått fram till korsningen Violavägen-Slottsbrinksvägen, där schaktningsarbetet in på Violavägen nu börjat.

2024 11 07
Under veckan har mer berg schaktats fram vid korsningen Violavägen/Slottsbrinksvägen och lett till att vi under nästa vecka eventuellt kan behöva utföra sprängningsarbeten. Exakt vilken dag det isåfall kommer att ske, aviseras här på hemsidan samt i sms till berörda boende i området.

Vi har även utfört provtryckning och filmning av lagda ledningar och kommer under nästa vecka påbörja vattenprover. När vattenproverna är godkända kommer inkoppling av serviser att påbörjas på Slottsbrinksvägen.

För de som påverkas av grävarbetet vid sina infarter kommer körplåtar att placeras ut.

2024 10 30
From idag 30/10 till och med 13/12 kommer Violavägen att vara avstängd för utfart mot Slottsbrinksvägen. Boende i Slottsbrinken ovanför Violavägen behöver köra via Västra Viggeby. Här hittar du en karta över avstängningen.

2024 10 25
Knackningen av berg och stenblock har gått väl och kommer i mitten av nästa vecka vara framme med schakten vid korsningen Solbackavägen-Violavägen. Fortsatt klingande ljud förekommer.

2024 10 18
Arbetet närmar sig korsningen Solbackavägen-Violavägen, där det förväntas finnas berg i schaktet. Under veckan har stora stenblock schaktats fram och bitar av berg kommer behöva knackas isär med hydraulhammare. Under arbetets gång kan därför ett intensivt knackande ljud höras stundtals.

Gång- och cykelvägar på Slottsbrinksvägen har stängts av och leds därför tillfälligt om. Följ skyltning.

2024 10 16
Under perioden 18/10-15/11 kommer vi stänga av gång- och cykelvägar på Slottsbrinksvägen

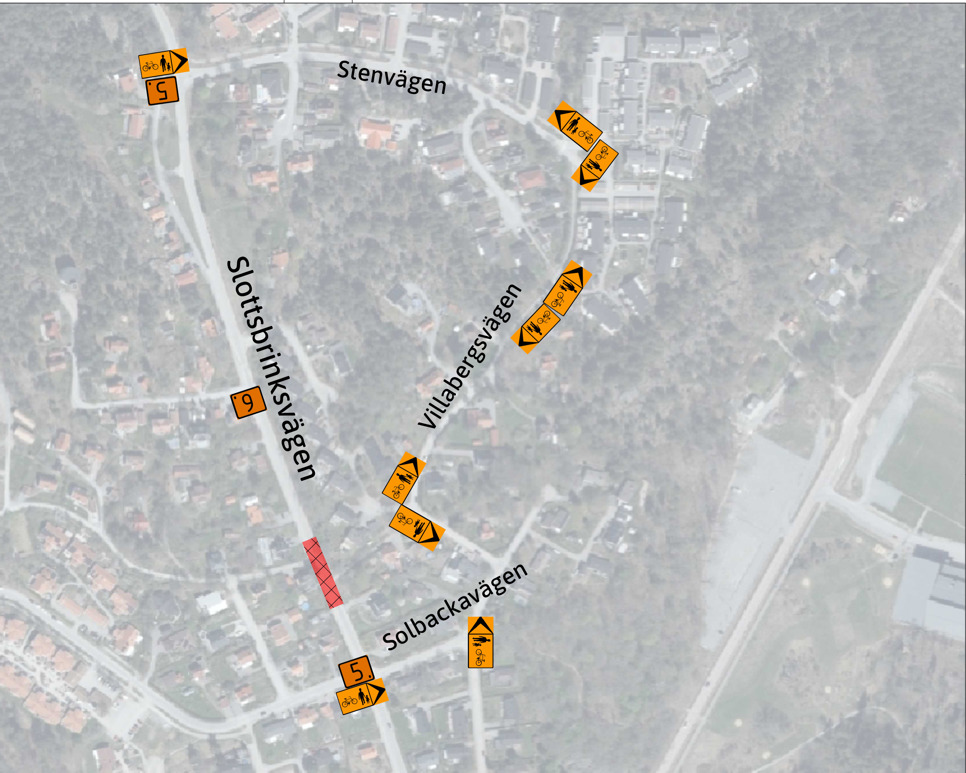

från korsningen Slottsbrinksvägen/Violavägen/Solbackavägen fram till korsningen Överbyvägen/Slottsbrinksvägen. Gång- och cykeltrafik leds tillfälligt om via Ryborgsvägen, följ orange skyltning. Här hittar du en karta över avstängda gator.

2024 10 14
Schaktarbetet på Slottsbrinksvägen fortsätter mot korsningen Violavägen-Solbackavägen. Under vecka 42 kommer provtryckning och filmning att utföras på den sträckan som är utförd.

2024 10 04
Arbetet med att förstärka VA-nätet fortskrider enligt planerna. Schaktningsarbetet längs Slottsbrinksvägen fortsätter, och vi rör sig nu i riktning mot korsningen Violavägen/Solbackavägen.

2024 09 26
Nu fortsätter schaktarbetet på Slottsbrinksvägen mot korsningen Violavägen-Solbackavägen. Körplåtar kommer fortsatt att placeras ut för er som påverkas av grävarbetet vid era infarter. Tack för ert tålamod och förståelse!

2024 09 20
Arbetet är nu framme vid korsningen Slottsbrinksvägen-Överbyvägen och under tisdag förmiddag vecka 39 flyttas trafikavstängningen till Slottsbrinksvägen-Violavägen. För de som påverkas av grävarbetet vid sina infarter kommer körplåtar att placeras ut.

2024 09 12
Arbetet med att förstärka VA-nätet går enligt planerna. För kunder som påverkas av grävarbetet vid sina infarter kommer körplåtar att placeras ut, så att det går att ta sig in och ut med sitt fordon ändå. Under vecka 38 planerar vi att nå korsningen Slottsbrinksvägen–Överbyvägen.

2024 09 05
Arbetet med förstärkning av VA-nätet går som planerat. Under vecka 37 fortsätter arbetet mot korsningen Slottsbrinksvägen - Överbyvägen.

Tidsplan och etappindelning

Vår entreprenör Mälardalens Spår & Anläggning kommer att påbörja arbetet under vecka 34 och schaktningsarbete påbörjas under vecka 35. Etapp 1 prioriteras för nyläggning först, då Strängnäs kommun planerar att asfaltera om vägarna efteråt. Hela arbetet beräknas vara klart till sommaren 2025.

Störningar och begränsad framkomlighet
Under arbetets gång kan det förekomma störande moment som buller och begränsad framkomlighet. För att boende ska kunna ta sig fram till sin bostad kan det förekomma körplåtar där vi har schaktat upp vägen. Vi förstår att detta kan orsaka besvär i vardagslivet för boende i området och beklagar det. Vi hoppas ändå på förståelse för att vi måste utföra dessa upprustningar för att kunna säkerställa fortsatta vattenleveranser.

Vibrationsmätningar av vissa fastigheter
Under arbetet kan även vibrationer uppstå i marken. Vissa fastigheter kommer därför att för- och slutbesiktas. Vi kommer också att löpande under arbetets gång utföra vibrationsmätningar och kan då behöva ha åtkomst till bostäder. Vi har anlitat företaget Hansa för att utföra dessa besiktningar och vibrationsmätningar som planeras till vecka 35. De kommer att ta kontakt med boende som berörs av detta under vecka 34.
